Depozitiniz və Konteyneriniz arasında nə baş verir

● 2026-09-23 ● - ● Mənə bir mesaj buraxın
Sealock, Çin və Vyetnamdakı fabriklərdən OEM və topdan alıcılar üçün suya davamlı çantalar istehsal edir, toplu istehsal nümunənin təsdiqindən sonra 30-45 gün davam edir. Satınalma məsləhətlərinin əksəriyyəti fabrikin necə seçiləcəyini və malların göndərilmədən əvvəl yoxlanılmasını əhatə edir. Aralarındakı həftələr demək olar ki, diqqət çəkmir, buna görə alıcılar onları "hər hansı yeniləmə?" e-poçtlar və bunun müqabilində "istehsal yaxşı gedir" almaq. Bu, həmin həftələrdə əslində nə baş verdiyini, hansı mərhələləri izləmək lazım olduğunu və real cavablar yaradan sualları müəyyən edir.


1. Gecikmə aşkar etmək üçün ən pis gün

Ətrafında izləmə vərdişi yaratmağa dəyər sadə bir prinsip var: sifarişi tapmaq üçün ən pis vaxt, fabrikin əvvəlcə onu bitirəcəyinə söz verdiyi gündür. O vaxta qədər yük bron edilir, müştərilərə məlumat verilir və ehtiyat planları artıq mövcud olmayan bir tarixdə qurulur.

İzləmə daha çox mesaj göndərmək deyil. Söhbət hansı keçid məntəqələrinin təsdiqlənəcəyini əvvəlcədən razılaşdırmaqdan gedir ki, ikinci həftədə sürüşmə altıncı həftədə deyil, ikinci həftədə baş versin. Həqiqətən cədvələ uyğun olan bir zavod bunu asan tapır. Xüsusi mərhələnin təsdiqinə müqavimət göstərən biri, hər hansı bir gecikmə görünməzdən əvvəl sizə bir şey söyləməkdir.

2. Təsdiq etməyə dəyər beş mərhələ

Malların nə vaxt göndəriləcəyini soruşmaq əvəzinə, hər mərhələdə irəliləyişi izləyin. Suya davamlı çanta sifarişində mənalı yoxlama nöqtələri aşağıdakılardır:

Mərhələ Nəyi təsdiqləyir Tələb etmək üçün sübut
Materiallar gəlib yoxlanılıb Parça, fermuarlar, evdə avadanlıq və IQC-dən keçir Sifariş arayışı ilə rulonların və avadanlıqların fotoşəkilləri; təsdiq edilmiş standarta uyğun kölgənin təsdiqi
Kəsmə başladı Panellər təsdiq edilmiş naxışa kəsilir Xətt fotoşəkilləri; nümunə versiyasının təsdiq edilmiş nümunəyə uyğun olduğunun təsdiqi
Birinci maddə təsdiq edildi Birinci istehsal vahidi qızıl nümunəsinə uyğun gəlir Fotoşəkillər və ya göndərilmiş birinci məqalə vahidi; başlanğıcdan qaynaq soyma testinin nəticəsi
İstehsal tamamlandı Miqdarı qablaşdırmadan əvvəl tamamlandı Təsdiqləmə və in-line QC qeydlərini sayın
Yoxlamadan keçdi Razılaşdırılmış AQL və testlərə uyğun olaraq təsdiqlənmiş mallar Yoxlama hesabatı — balans ödənişinin bağlandığı sənəd

İstehsalın ortasında deyil, sifariş təsdiqində bunların adlandırılmasının dəyəri ondan ibarətdir ki, hər birinin əlavə edilmiş tarixi var. Buraxılmış bir mərhələ daha sonra cədvələ səssizcə hopmaq əvəzinə dərhal görünür.

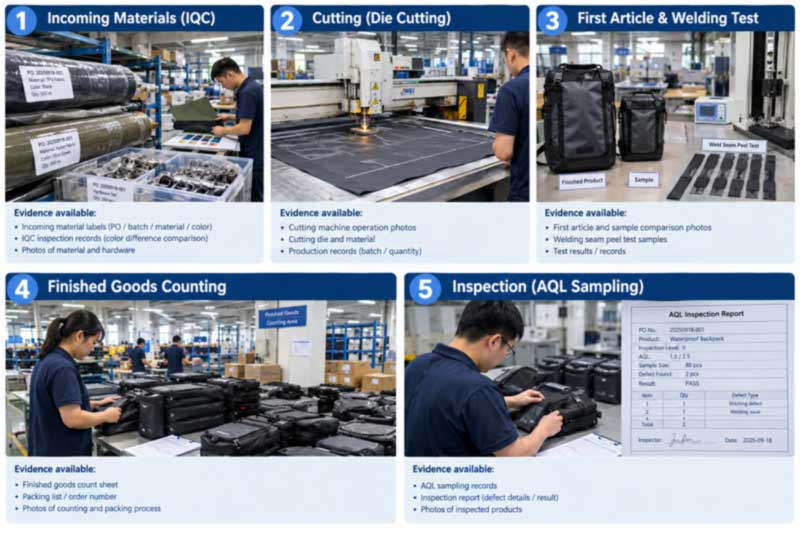

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

Şəkil 1: Beş qovşağın hər biri əldə edilə bilən sübut parçasına uyğundur. Onları sifariş təsdiqinə daxil etməklə gecikmələr baş verdikləri həftə müəyyən ediləcək.

3. Konkret suallar verin, konkret cavablar alın

Bu, alıcının qəbul edə biləcəyi yeganə ən faydalı vərdişdir və bunun heç bir xərci yoxdur. Müqayisə edin:

  • "Son tarixə çatacaqsan?" — heç bir məlumat daşımayan arxayınedici cavabı dəvət edir.
  • "Materialların neçə faizi evdə təsdiqlənib?" — bir doğru cavabı var və ya cədvələ uyğun gəlir, ya da uyğun gəlmir.

Eyni xassə ilə digər suallar: neçə ədəd kəsilir, nə qədər qaynaq edilir, nə qədər yığılır, ilk məqalə hansı tarixdə hazır olacaq, yoxlama hansı tarix üçün sifariş edilir. Qeyri-müəyyən suallar qeyri-müəyyən cavablar alır; xüsusi suallar problemləri həll etmək üçün kifayət qədər erkən aşkar edir.

Baxmağa dəyər əlaqəli siqnal: zamanla daha az spesifikləşən yeniləmələr. Vahid sayan və indi "hər şey yolundadır" deyən təchizatçı, adətən, sizə demədən əvvəl həll etməyə çalışdığı problemlə qarşılaşır. Dildəki bu dəyişiklik çox vaxt mövcud olan ən erkən xəbərdarlıqdır.

4. Suya davamlı Çanta Sifarişləri Faktiki Sürüşən Harada

Bu kateqoriyadakı gecikmələr proqnozlaşdırıla bilən yerlərdə cəmlənir və onları bilmək sizə nəyi yoxlamaq lazım olduğunu söyləyir:

  • Material hazırlığı.Ümumilikdə istehsalda ən çox rast gəlinən səbəb və xüsusilə burada aktualdır - xüsusi Pantone boyasının öz istehsal müddəti var və xüsusi hava keçirməyən fermuar tək mənbəli komponentdir. İstehsala başlamazdan əvvəl hər ikisinin evdə olduğunu təsdiqləyin.
  • Gecikmiş spesifikasiya dəyişiklikləri.İstehsalın başlanmasından sonra baş verən dəyişikliklər, tamamlanmış qurğuların dayandırılmasını, yenidən alətlərin yenidən qurulmasını və ya yenidən işlənməsini məcbur edir. Başlanğıcdan sonra hər bir təftiş vaxt əlavə edir, buna görə də nümunə götürmə zamanı detalların həlli bürokratiya deyil, qrafikin qorunmasıdır.
  • Yeni həndəsələr üçün alətlər.Yeni qaynaqlanmış forma nümunə götürməzdən əvvəl öz işlənmiş kalıbına ehtiyac duyur, buna görə də onun içərisində deyil, istehsaldan qabaqda oturur.
  • Tətil dövrləri.Çin Yeni ili fasilənin hər iki tərəfində cədvəlləri sıxışdırır və fabriklər bağlanmazdan əvvəl başa çatdırmağa tələsdikcə keyfiyyət tez-tez pisləşir - məhz bu zaman malların yola salınmasından əvvəl üçüncü tərəfin yoxlaması sifariş verməyə dəyər.
  • Növbə mövqeyi.Tutum nadir hallarda məhdudiyyətdir; planlaşdırmadır. Proqnozun erkən paylaşılması növbəyə qoşulmaq əvəzinə bir yuva təmin edir.

5. Ardıcıl E-poçtu Deyil, Sifarişdə Nə Yerləşdirməli

Şərtlər başlanğıcda razılaşdırıldıqda izləmə daha yaxşı işləyir. Satınalma sifarişinə və ya proforma fakturaya daxil etməyə dəyər:

  • Mərhələ tarixləriikinci bölmədən hər biri təsdiqləmə üsulu ilə.
  • Adlandırılmış mərhələlərdə yoxlama hüquqları,aydın qəbul meyarları ilə - AQL səviyyəsi, qüsurların təsnifatı və istinad nümunəsi.
  • Ödəniş tərəqqi ilə əlaqələndirilir.Standart struktur 30% depozitdən ibarətdir və 70% qalıq göndərilmədən əvvəl keçirilmiş yoxlamaya qarşı buraxılır və bu, yoxlamanı məsləhət xarakterli deyil, kommersiya baxımından mənalı saxlayır.
  • Gecikmiş çatdırılma üçün göstərilən vasitə,proqramın tarix baxımından kritik olduğu yer. Bu məkanda olan müqavilələrə adətən gecikmə həftəsi üçün təvazökar cəza daxildir; danışmağa dəyər olub-olmaması gec gəlməyin sizə nəyə başa gəldiyindən asılıdır.
  • Bufer.İstehsal, yoxlama və okean tranziti vasitəsilə tələb olunan tarixdən geriyə dönün, sonra marja əlavə edin. Mövsümi proqramlar üçün həftələr deyil, aylar öncədən planlaşdırın.

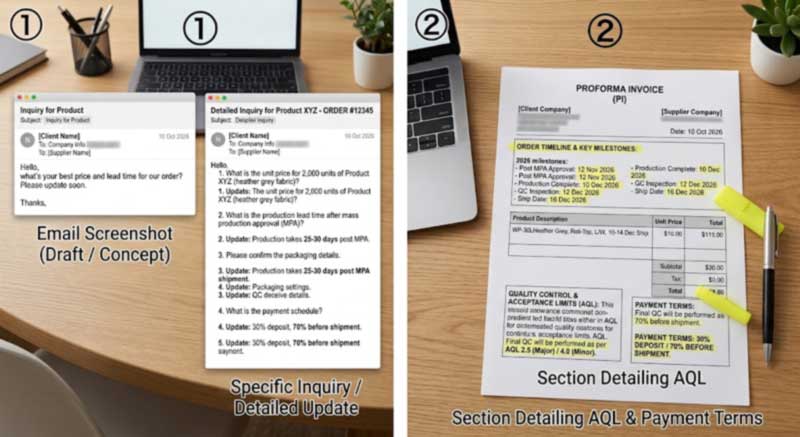

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

Şəkil 2: İstehsalın ortasında e-poçt vasitəsilə izləmək əvəzinə qovşaqları PI-yə yazın - xüsusi suallar konkret cavablar verir.

6. Burada istehsal əslində necə işləyir

Bu həftələrdə baş verənlər kontekstində suya davamlı çanta sabit bir ardıcıllıqla hərəkət edir:

  1. Materialın quruluşu və IQC— təsdiq edilmiş standarta uyğun olaraq örtünün konsistensiyasına, qalınlığına və kölgəsinə görə yoxlanılmış parça rulonları; fermuarlar və aparat yoxlanılıb.
  2. Kəsmə— ölçü dəqiqliyinin təyin olunduğu və sonradan düzəldilə bilməyəcəyi təsdiqlənmiş naxışa kəsilmiş panellər.
  3. Brendləşmə— loqolar düz panellərə hələ də əlçatan olarkən tətbiq edilir.
  4. Alt montaj və konstruktiv tikiş— hər hansı suya davamlı möhür mövcud olmamışdan əvvəl düz panellər üzərində qurulmuş və bərkidilmiş ciblər, qoşqular və armaturlar.
  5. Yüksək tezlikli qaynaq27.12 MHz-də, paket davam etməzdən əvvəl tam birləşməni təsdiqləmək üçün başlanğıcda nümunə qaynaqları üzərində soyma testləri aparıldı.
  6. Soyutma, kəsmə, son montaj— qapaqlar, tokalar, qayışlar və klapanlar quraşdırılmışdır.
  7. Test— hər bir modelin qeyd olunmuş reytinqinə batırılma və ya yağış sınağı, lövbərlərdə yük dövriyyəsi və müəyyən edildiyi hallarda müştəri yoxlama proseduru.
  8. Qurutma, qablaşdırma və karton markalanmasırazılaşdırılmış spesifikasiyaya uyğundur.

Tam texniki ardıcıllıq təlimatda göstərilmişdirkəsmədən RF qaynağına qədər istehsal prosesi.

7. Müstəqil Yoxlama Öz-özünə Hesabat Verilən Tərəqqi Üstündədir

Zavod yeniləmələri faydalıdır, lakin onlar öz-özünə hesabat verirlər. Sifariş böyük və ya tarix baxımından kritik olduqda, müstəqil yoxlama iddianı fakta çevirir - təqribən 20-30% tamamlanma ilə istehsal zamanı yoxlama, iş hələ də düzəldilə bildiyi halda, əsas problemləri aşkar edir və göndərilmədən əvvəl son yoxlama hazır məhsulu yoxlayır.

Alıcılar hər iki saytda öz müfəttişini və ya SGS və ya QIMA kimi üçüncü tərəfi təyin edə bilərlər. Müştərilərin tam yoxlanılması proseduru - qutunun açılması, vakuum çıxarılması, 24 saatlıq statik istirahət və hava sızmasının təyini - sonuna qədər şahid ola bilərsiniz. Standartlar və qüsurların təsnifatı bu sənəddə verilmişdirsuya davamlı istehsal üçün keyfiyyətə nəzarət standartları, və bələdçidə sayta səfəri necə təşkil etmək olarfabrik yoxlamaları.

8. Konteyner üzdükdən sonra

Təkmilləşən alıcıları eyni problemləri təkrarlayanlardan ayıran bir vərdiş: mallar göndərildikdən sonra sifarişdən sonra qısa baxış. Zaman qrafiki mərhələni mərhələ ilə keçin və problemlərin harada baş verdiyini, kök səbəbin nə olduğunu, düzəlişin nə qədər effektiv olduğunu və növbəti dəfə bunun qarşısını necə almaq olar deyə soruşun.

Təkrar proqramda bu, birbaşa növbəti sıraya ötürülür - gecikməyə səbəb olan komponent daha əvvəl sifariş edilir, yenidən işləməyə səbəb olan spesifikasiya qeyri-müəyyənliyi standart paketə yazılır və cədvəl planlaşdırılanları deyil, əslində baş verənləri əks etdirmək üçün düzəliş edilir. Beşinci sıranın birincisi qədər yaxşı saxlanılması təlimatda əhatə olunubardıcıllığı yenidən sıralayın.

9. Standart Şərtlər

Sealock (YiFuLong Outdoor Gear Co., Ltd.) 20 ildən artıqdır ki, OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS və West Marine daxil olmaqla beynəlxalq açıq hava markaları üçün su keçirməyən çantalar istehsal edir.

  • MOQ:Model başına 300 ədəd |Nümunələr:7-15 gün |Toplu:Nümunə təsdiq edildikdən 30-45 gün sonra
  • Ödəniş:T/T 30% depozit, göndərilmədən əvvəl keçirilmiş yoxlamaya qarşı 70% balans
  • İstehsal:daxili 27,12 MHz yüksək tezlikli qaynaq və sənaye tikişi, eyni istehsal mərtəbəsində ayrı emalatxanalar
  • Obyektlər:Dongguan, Çin | Ho Chi Minh City, Vyetnam - hər hansı bir modeldə mənşəli
  • Yoxlama:alıcı tərəfindən təyin edilmiş və hər iki saytda qəbul edilən üçüncü tərəf müfəttişləri
  • Sertifikatlar:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, SCAN

10. Bu Cədvəl üzrə İstehsal olunan Modellər

Prioritetdən çox kateqoriyaya görə təşkil edilmişdir:

Şəkil Model Kateqoriya Material Reytinq Məhsul Səhifəsi
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 Quru çanta, 5-63L 500D PVC IPX7 Baxın
Sealock SL-C594 55L waterproof duffel SL-C594 Duffel, 55 l 500D PVC IPX7 Baxın
Sealock SL-E119 IPX8 backpack SL-E119 Sırt çantası, 20 l Kationik TPU kompozit IPX8 Baxın
Sealock SL-C619 motorcycle luggage bag SL-C619 Motosiklet, 35 / 50L 500D PVC IPX6 Baxın
Sealock SL-K089-A frame bike bag SL-K089-A Velosiped üçün çərçivə çantası 600D TPU Hava qiymətləndirilib Baxın
Sealock SL-E868A fishing sling bag SL-E868A Balıq tutma sapandı, 12 l 840D TPU IPX8 Baxın

Tam kateqoriyalar altında oturursuya davamlı çantalar, quru kürək çantaları, vəquru çantalar.

11. Tez-tez verilən suallar

S: İstehsal zamanı yeniləmələri nə qədər tez-tez tələb etməliyik?
Cavab: Tezlikdənsə, yoxlama nöqtələrini razılaşdırın. Evdəki materiallar, kəsilməyə başlandı, ilk məqalə təsdiqləndi, istehsal tamamlandı, yoxlamadan keçdi - tarixlər əlavə edilmiş beş təsdiq işlərin necə getdiyini soruşan həftəlik e-poçtları döyür və bu, sonunda deyil, baş verəndə sürüşmə ilə üzləşir.

S: Təchizatçımız hər şeyin yolunda olduğunu deyir, lakin heç bir təfərrüat vermir. Bu problemdir?
A: Bunu araşdırmağa dəyər. Vəziyyətdən daha çox rəqəm soruşun — materialların neçə faizi təsdiqlənib, neçə ədəd kəsilib, ilk məqalə hansı tarixdə hazırdır. Vaxt keçdikcə daha az spesifik hala gələn yeniləmələr tez-tez bir cədvəlin sürüşdüyünə dair ən erkən xəbərdarlıqdır.

S: Çanta sifarişində gecikmələrə adətən nə səbəb olur?
Cavab: Əvvəlcə material hazırlığı - xüsusi boya qaçışları və xüsusi fermuarların öz istehsal müddətləri var. Daha sonra dayanmağa və ya yenidən işləməyə məcbur edən gecikmiş spesifikasiya dəyişiklikləri, yeni formalar üçün alətlər, tətillərin dayandırılması və tutumdan daha çox planlaşdırma. Mərhələlər təsdiqlənərsə, əksəriyyəti erkən görünür.

S: Yalnız göndərilməzdən əvvəl deyil, istehsal zamanı yoxlaya bilərikmi?
Cavab: Bəli və böyük və ya kritik sifarişlərdə buna dəyər. Təxminən 20-30% tamamlanan yoxlama əsas problemlərə yol açır, halbuki qaçış hələ də düzəldilə bilər; göndərilmədən əvvəl yoxlama sonra hazır məhsulu yoxlayır. İstənilən yerdə alıcı tərəfindən təyin edilmiş və ya üçüncü tərəf müfəttişləri qəbul edilir.

S: Tarix baxımından kritik buraxılışı necə qoruya bilərik?
Cavab: Tranzit, yoxlama və istehsal yolu ilə əldə etdiyiniz tarixdən geriyə dönün, sonra bufer əlavə edin və sorğuda işə salınma tarixini paylaşın ki, cədvəl onun ətrafında qurulsun. Gecikmənin real xərci olduğu hallarda, faktdan sonra xoş niyyətə güvənməkdənsə, qaydada çarəni razılaşdırın.

S: 30/70 ödəniş strukturu bizi qoruyurmu?
Cavab: Bu, balans vəddən çox, göndərişdən əvvəl keçirilmiş yoxlama ilə bağlı olduqda olur. Bu tək termin yoxlamaya kommersiya qüvvəsini verən şeydir - hesabat yoxdur, balans yoxdur, mallar yenidən iş tamamlanana və təqib yoxlaması keçənə qədər fabrikdə qalır.

İstehsal qrafikinizi müzakirə edin

Tələb olunan tarixinizi kəmiyyət və spesifikasiya ilə birlikdə göndərin və biz təcrid olunmuş vaxtdan sitat gətirmək əvəzinə istehsal və yoxlama mərhələlərini ona qarşı planlaşdıracağıq —sorğu göndərin. Sealock, Dongguan, Çin və ya Ho Chi Minh City, Vyetnam istehsalı ilə 24 saat ərzində satınalma sorğularına cavab verir.
